Hồ sơ dự án Green Paradise Cần Giờ Hồ sơ sống · cập nhật theo bằng chứng
Hồ sơ tiến độ sống Mã hồ sơ: HSDT-GP-TD-001 Kiểm tra nguồn:

Tiến độ Green Paradise Cần Giờ

Xem dự án đang triển khai đến đâu qua các mốc có ngày, hình ảnh có nguồn và trạng thái từng hạng mục. Trang trả lời nhanh điều đã chắc chắn, điều do chủ đầu tư công bố và điều chưa đủ cơ sở kết luận.

1Đã chắc chắn: dự án chính thức khởi công ngày 19/04/2025.
2Bằng chứng công trường gần nhất đang dùng: nội dung tháng 6/2026 do Vinhomes Market công bố.
3Chưa thể kết luận: tỷ lệ hoàn thành toàn dự án hoặc dự án “đúng tiến độ” nếu thiếu kế hoạch gốc cùng phạm vi.
Khởi công chính thức19/04/2025Nguồn Chính phủ và Vingroup
Cập nhật công trườngTháng 6/2026Nguồn Vinhomes Market
Khối lượng san lấp được công bốHơn 68% san lấpTheo chủ đầu tư · không phải % hoàn thành toàn dự án
Lần kiểm tra nguồn06/08/2026Hồ Sơ Đô Thị
Câu trả lời nhanh

Green Paradise Cần Giờ hiện đang ở trạng thái nào?

Dự án đã khởi công và có bằng chứng triển khai nhiều nhóm hạng mục. Tuy nhiên, trạng thái của từng khu và từng công trình không đồng đều; một ảnh hoặc một tỷ lệ không đại diện cho toàn bộ 2.870 ha.

Kết luận trong 30 giâyDự án đã khởi công và đang có hoạt động triển khai; chưa có cơ sở công khai, đồng nhất để quy đổi thành phần trăm hoàn thành toàn dự án.
Xem theo hạng mục →
Đã xác nhận

Dự án đã khởi công

Mốc 19/04/2025 được công bố bởi Báo Điện tử Chính phủ và Tập đoàn Vingroup.

Chủ đầu tư công bố

San lấp và đường nội khu đang triển khai

Bản cập nhật tháng 6/2026 nêu hơn 68% khối lượng san lấp và 120 km đường nội khu đã được khai thông.

Có hình ảnh nguồn

Một số hạng mục đã hiện diện

Ảnh nguồn cho thấy nền, đường, công trường Nhà hát Sóng Xanh và các phạm vi được chú thích tại Vịnh Ngọc, Vịnh Tiên.

Chưa đủ dữ liệu

Chưa có tỷ lệ hoàn thành toàn dự án

Không có một thước đo công khai, đồng nhất để kết luận toàn bộ dự án đạt bao nhiêu phần trăm hoặc đã đúng tiến độ tổng thể.

Cách đọc chuẩn: “đã khởi công” là mốc sự kiện; “đang triển khai” là trạng thái; “hơn 68% san lấp” là số liệu do chủ đầu tư công bố cho một nhóm công việc. Ba thông tin này không đồng nghĩa nhau.
Bạn đang cần kiểm tra điều gì?Chọn một mục để đi thẳng đến lộ trình phù hợp.
Theo dõi theo hạng mục

Bảng tiến độ theo từng nhóm hạng mục

Bộ lọc giúp phân biệt điều đã được xác nhận, điều do chủ đầu tư công bố, bằng chứng quan sát từ ảnh và mốc mới chỉ ở dạng kế hoạch.

Hiển thị theo mức xác minhĐang hiển thị 5/8 hạng mục ưu tiên
Cách đọc: “Tổng quan” chỉ hiện các hạng mục quan trọng nhất. Chọn “Tất cả” để xem đầy đủ; các nhãn phản ánh loại bằng chứng, không phải điểm chất lượng công trình.
Khởi công toàn dự ánMốc sự kiện
Đã tổ chức lễ khởi công ngày 19/04/2025Báo Điện tử Chính phủ và Vingroup cùng công bố.
Xác nhận dự án bước vào giai đoạn triển khai; không chứng minh mọi hạng mục đồng loạt thi công từ ngày này.
Đã xác nhận
San lấp và xử lý nềnToàn dự án theo nguồn công bố
Hơn 68% khối lượng san lấpSố liệu xuất hiện trong bản cập nhật tháng 6/2026 của Vinhomes Market; ảnh toàn cảnh cho thấy phạm vi nền và mặt nước đang được hình thành.
Chưa có hồ sơ khối lượng hoặc nghiệm thu độc lập công khai kèm theo trên trang nguồn.
Chủ đầu tư công bố
Đường nội khu Vịnh Tiên – Vịnh NgọcHạ tầng phục vụ các khu được nguồn gọi tên
100% đường nội khu phục vụ bán hàng được công bố đã trải nhựaẢnh nguồn cho thấy một số tuyến đường, cây xanh và hệ thống chiếu sáng đã hiện diện.
Cụm “100%” chỉ áp dụng cho phạm vi đường được nguồn mô tả; không đồng nghĩa toàn bộ mạng lưới giao thông 2.870 ha đã hoàn tất.
Chủ đầu tư công bố
Đại lộ Thời Đại và đường Tương LaiTrục giao thông chính theo tên thương mại
Đại lộ Thời Đại được công bố đã hoàn thiện; đường Tương Lai đang làm vỉa hè và phủ xanhDữ liệu từ cùng bản cập nhật tháng 6/2026.
“Hoàn thiện” ở đây là cách mô tả của nguồn; cần hồ sơ bàn giao/nghiệm thu để xác nhận tiêu chuẩn hoàn thành kỹ thuật.
Chủ đầu tư công bố
Nhà ở và công trình mẫu tại Vịnh NgọcNhóm thấp tầng / trải nghiệm bán hàng
Một số căn đầu tiên được mô tả đang hoàn thiện cuối; công viên mẫu và nhà mẫu dự kiến hoàn tất tháng 8/2026Ảnh nguồn thể hiện các khu nền và hạ tầng, nhưng không đủ để xác nhận từng căn.
Thời điểm tháng 8/2026 là dự kiến tại nguồn, không phải biên bản bàn giao. Cần kiểm tra lại sau mốc này.
Dự kiến
Nhà hát Sóng Xanh và tiện ích lớnCông trình biểu tượng
Nhà hát được mô tả đang thi công cọc khoan nhồi và tường vâyNguồn cũng nêu VinWonders và hai sân golf đã hoàn tất khoan cọc nhồi.
Ảnh công trường cho thấy hoạt động thi công, không chứng minh phần kết cấu hoặc toàn bộ tiện ích đã hoàn thành.
Có hình ảnh nguồn
Đảo Mặt Trời – Mũi Danh VọngPhạm vi thương mại do nguồn gọi tên
21/77 km đường giao thông tại Đảo Mặt Trời được công bố đã hoàn thiệnNguồn không cung cấp một tỷ lệ tương đương cho toàn bộ Mũi Danh Vọng.
Không suy rộng số liệu của Đảo Mặt Trời sang Mũi Danh Vọng hoặc các khu quy hoạch A–E.
Chủ đầu tư công bố
Chương trình đô thị thông minhMốc quản trị và tiêu chuẩn
Được trao Chứng nhận Tạm thời ISO 37122 theo bộ chỉ số tùy chỉnh ngày 05/08/2026Đây là mốc đánh giá hệ thống dữ liệu và định hướng đô thị thông minh.
Không phải chứng nhận hoàn thành xây dựng, nghiệm thu công trình hoặc đưa đô thị vào vận hành.
Mốc chính thức
Chuỗi thời gian đã xác minh

Không gộp mốc khởi công, khảo sát, thi công và chứng nhận thành một loại “tiến độ”

Mỗi mốc dưới đây có chức năng khác nhau. Nhãn bên phải cho biết đó là nguồn nhà nước, nguồn chủ đầu tư hay mốc chương trình phát triển.

04
2025

Khởi công Khu đô thị du lịch lấn biển Cần Giờ

Sự kiện chính thức với sự tham dự của lãnh đạo Chính phủ và TP.HCM.

Có thể xác nhận: dự án bước vào giai đoạn triển khai. Chưa thể xác nhận: toàn bộ hạng mục cùng bắt đầu.
A1 · Chính phủMở nguồn ↗
11
2025

Lãnh đạo TP.HCM khảo sát công trường

Đoàn công tác nghe báo cáo tiến độ từng hạng mục và yêu cầu đẩy nhanh thi công, bảo đảm tiến độ đề ra.

Có thể xác nhận: công trường đang hoạt động và được khảo sát. Không thể suy ra: dự án đã đúng tiến độ nếu không có kế hoạch gốc và số liệu đối chiếu.
A1 · Chính phủMở nguồn ↗
06
2026

Vinhomes Market công bố bộ số liệu và hình ảnh công trường

Nguồn nêu hơn 68% san lấp, 120 km đường nội khu, trạng thái các trục đường, nhà ở và tiện ích.

Lưu ý ngày: trang hiển thị ngày đăng 22/04/2026 nhưng tiêu đề và nội dung được cập nhật cho tháng 6/2026; Hồ Sơ Đô Thị ghi cả hai lớp thời gian để tránh nhầm.
A2 · Chủ đầu tưMở nguồn ↗
08
2026

Chứng nhận Tạm thời ISO 37122 theo bộ chỉ số tùy chỉnh

WCCD trao chứng nhận tạm thời cho chương trình phát triển đô thị thông minh của dự án.

Phân loại: mốc quản trị, dữ liệu và tiêu chuẩn đô thị; không phải mốc hoàn thành xây dựng.
A2 · VingroupMở nguồn ↗
Ảnh có nguồn và giới hạn

Hình ảnh nguồn được giữ nguyên ngữ cảnh và gắn giới hạn kết luận

Ảnh được tải trực tiếp từ máy chủ Vinhomes Market, không cắt ghép hoặc tải lại lên Hồ Sơ Đô Thị. Mỗi ảnh chỉ được dùng để mô tả điều nhìn thấy trong phạm vi chú thích nguồn.

Ảnh nguồn trực tiếpMở bài gốc nếu ảnh không tải Toàn cảnh công trường Green Paradise Cần Giờ trong bản cập nhật tháng 6 năm 2026 của Vinhomes Market Ảnh nguồn trực tiếp Mở bài nguồn ↗

Toàn cảnh các phạm vi được nguồn chú thích

Ảnh cho thấy các dải nền, mặt nước, tuyến giao thông và công trường trên quy mô rộng.

Nội dung nguồnTháng 6/2026
Mức nguồnA2 · Chủ đầu tư
Kiểm tra nguồn06/08/2026
Giới hạn: chữ tên khu được chèn bởi nguồn; ảnh không phải bản đồ pháp lý và không dùng để xác định ranh chính xác.
Xem bài nguồn ↗

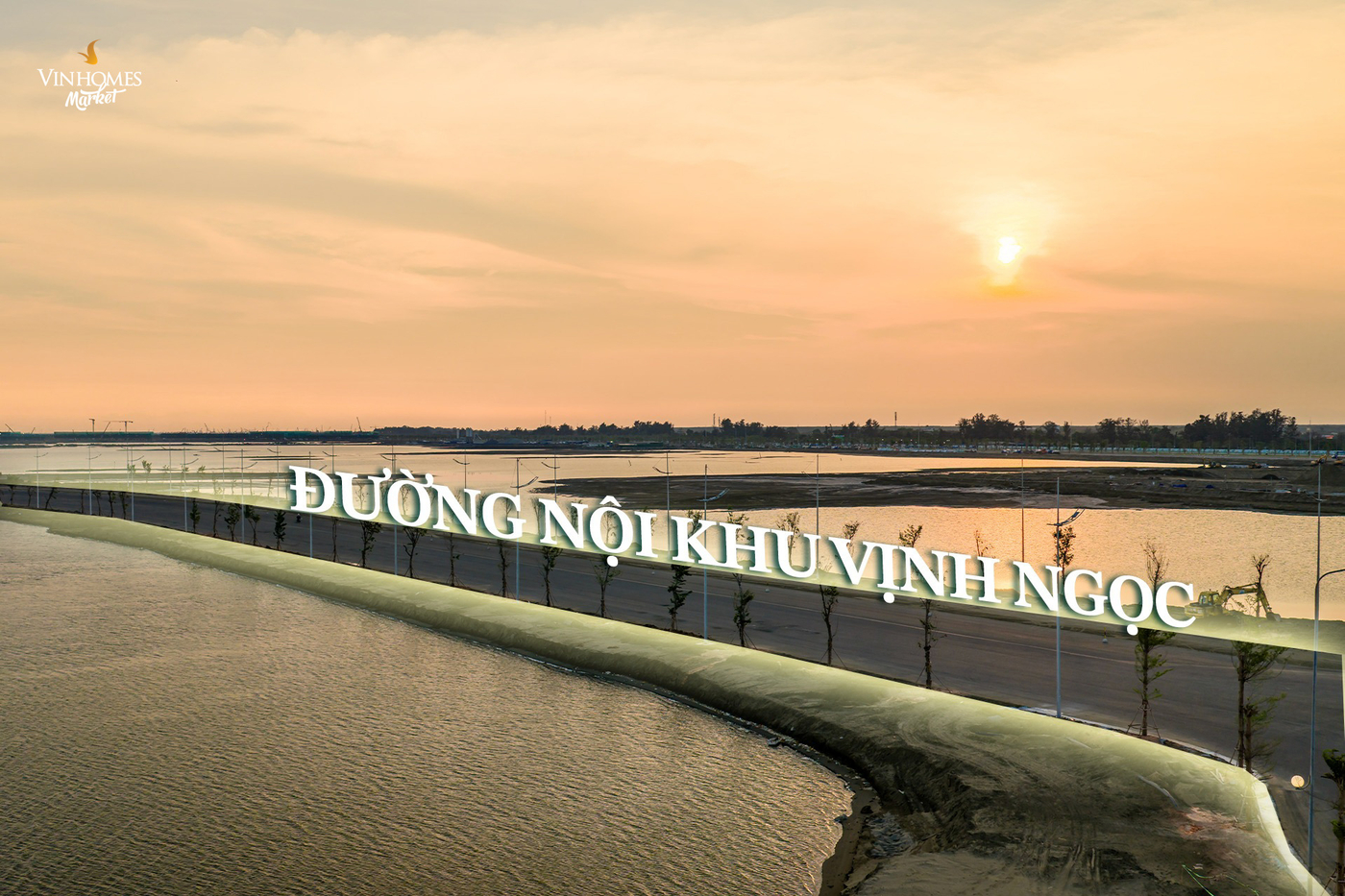

Ảnh nguồn trực tiếpMở bài gốc nếu ảnh không tải Đường nội khu Vịnh Ngọc trong bản cập nhật tiến độ Green Paradise Cần Giờ tháng 6 năm 2026 Ảnh nguồn trực tiếp Mở bài nguồn ↗

Đường nội khu tại phạm vi Vịnh Ngọc

Ảnh cho thấy mặt đường, cây trồng và hệ thống chiếu sáng trong một phạm vi được nguồn gọi là Vịnh Ngọc.

Nội dung nguồnTháng 6/2026
Mức nguồnA2 · Chủ đầu tư
Kiểm tra nguồn06/08/2026
Giới hạn: một góc ảnh không xác nhận toàn bộ đường nội khu đã hoàn thiện hoặc đủ điều kiện bàn giao.
Xem bài nguồn ↗

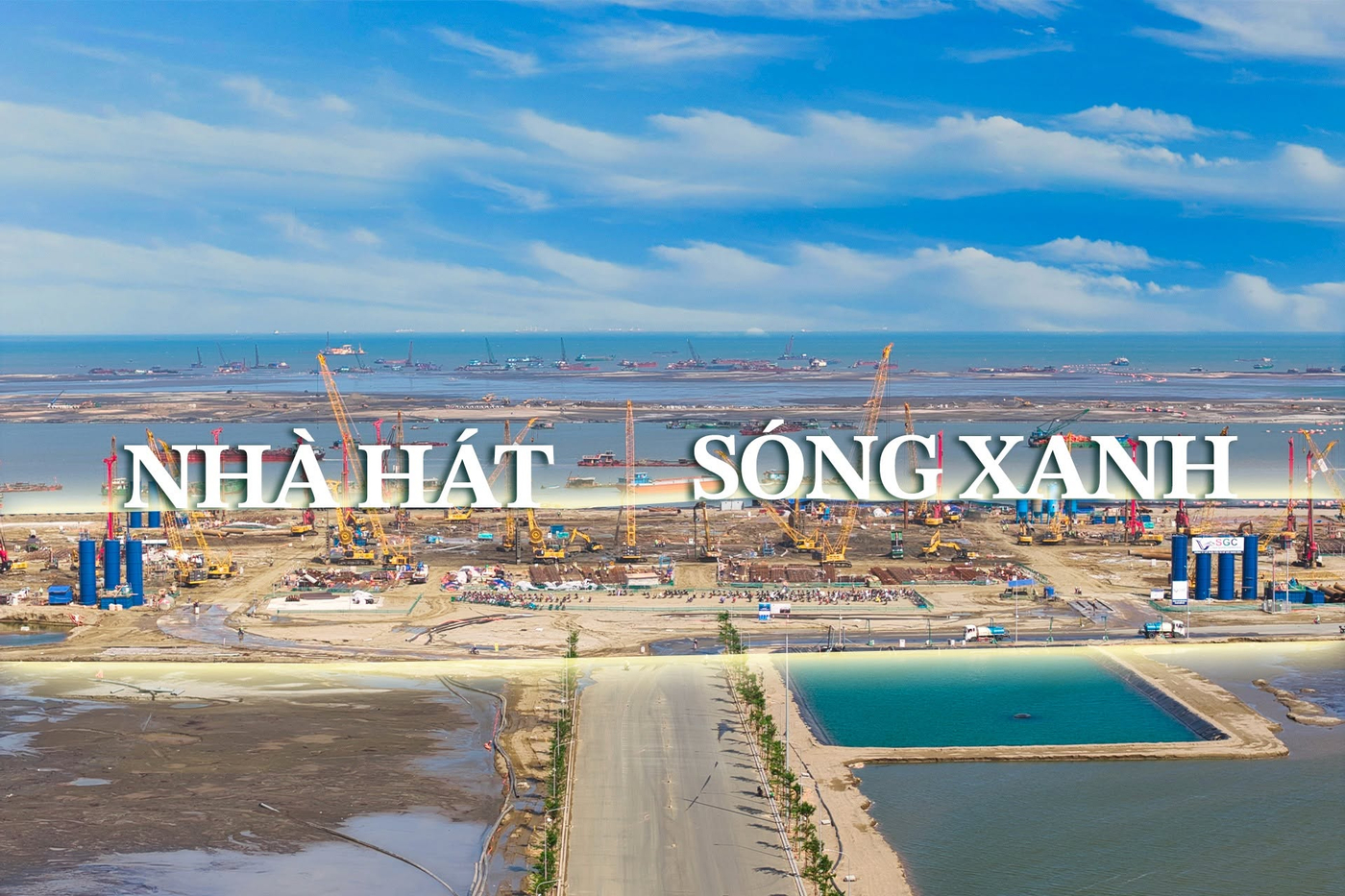

Ảnh nguồn trực tiếpMở bài gốc nếu ảnh không tải Công trường Nhà hát Sóng Xanh tại Green Paradise Cần Giờ trong cập nhật tháng 6 năm 2026 Ảnh nguồn trực tiếp Mở bài nguồn ↗

Công trường Nhà hát Sóng Xanh

Ảnh thể hiện mật độ máy móc và hoạt động thi công tại khu vực được nguồn chú thích là Nhà hát Sóng Xanh.

Nội dung nguồnTháng 6/2026
Mức nguồnA2 · Chủ đầu tư
Kiểm tra nguồn06/08/2026
Giới hạn: ảnh cho thấy hoạt động thi công, không xác nhận tỷ lệ hoàn thành kết cấu hoặc thời điểm đưa vào sử dụng.
Xem bài nguồn ↗

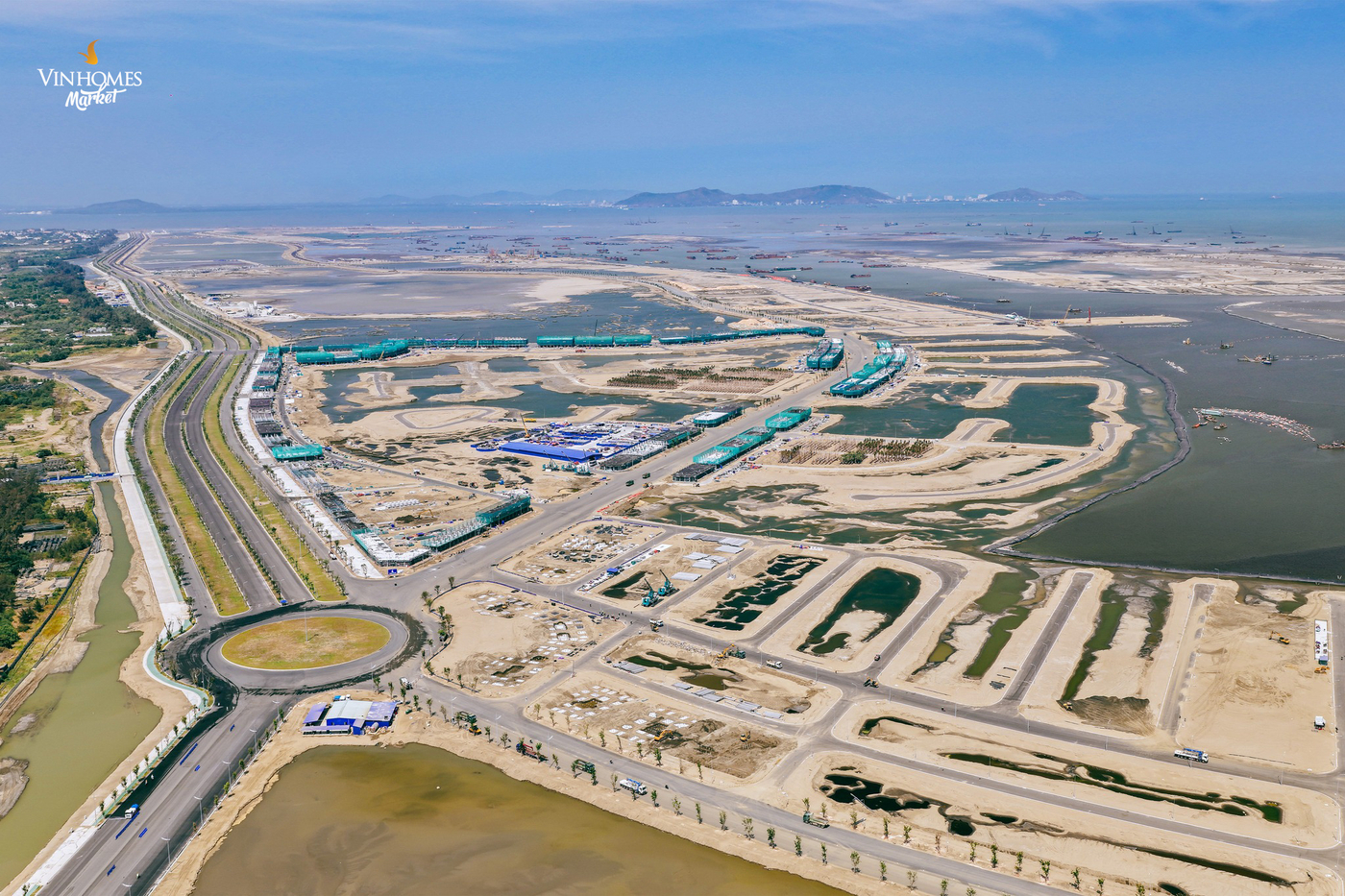

Ảnh nguồn trực tiếpMở bài gốc nếu ảnh không tải Hạ tầng và nền công trường Green Paradise Cần Giờ trong ảnh tiến độ do Vinhomes Market công bố Ảnh nguồn trực tiếp Mở bài nguồn ↗

Hạ tầng, nền và tuyến đường đã hình thành cục bộ

Ảnh cho thấy các tuyến đường, nút giao và khu vực xử lý nền trong một phần công trường.

Nội dung nguồn2026
Mức nguồnA2 · Chủ đầu tư
Kiểm tra nguồn06/08/2026
Giới hạn: không dùng ảnh này để quy đổi tỷ lệ hoàn thành toàn dự án hoặc xác nhận chất lượng kỹ thuật.
Xem bài nguồn ↗
Quy tắc hình ảnh: khi liên kết ảnh nguồn không còn hoạt động, trang vẫn giữ chú thích và nút mở bài gốc; Hồ Sơ Đô Thị không thay bằng ảnh minh họa AI hoặc ảnh môi giới không rõ ngày.
Theo dõi theo phạm vi

Tên thương mại, khu quy hoạch và phạm vi công trường phải được tách biệt

Các tên như Vịnh Ngọc, Vịnh Tiên, Đảo Mặt Trời hoặc Mũi Danh Vọng xuất hiện trong nguồn thương mại. Trang không tự đồng nhất chúng với các khu quy hoạch A–E nếu chưa có tài liệu chính thức thể hiện quan hệ tương ứng.

Vịnh Ngọc

Có ảnh nguồn

Đường nội khu, phạm vi nền và một số hạng mục nhà ở/công trình mẫu được nguồn cập nhật.

Trạng thái: dữ liệu tương đối nhiều nhưng chủ yếu từ chủ đầu tư.

Vịnh Tiên

Có số liệu nguồn

Nguồn mô tả đường nội khu đã trải nhựa và nhiều tiện ích đang thi công.

Trạng thái: cần tiếp tục tách tiến độ từng tiện ích.

Đảo Mặt Trời

21/77 km đường

Có số liệu đường giao thông do Vinhomes Market công bố trong bản cập nhật tháng 6/2026.

Trạng thái: chưa có bảng khối lượng độc lập.

Mũi Danh Vọng

Dữ liệu hạn chế

Được nguồn chú thích trong ảnh toàn cảnh nhưng chưa có bộ số liệu riêng tương đương các phạm vi trên.

Trạng thái: chưa đủ dữ liệu để kết luận chi tiết.
Kế hoạch và hiện trạng

Chỉ gọi “đúng tiến độ” khi có kế hoạch gốc và bằng chứng cùng phạm vi

Nguồn có thể sử dụng ngôn ngữ như “vượt tiến độ” hoặc “hoàn thiện”. Hồ Sơ Đô Thị chỉ giữ các cụm từ đó dưới dạng phát biểu của nguồn, không chuyển thành đánh giá độc lập khi thiếu dữ liệu so sánh.

Nội dungKế hoạch/công bốBằng chứng hiện trạngKết luận HSDT
Khởi công dự ánSự kiện ngày 19/04/2025.Nguồn Chính phủ và chủ đầu tư cùng xác nhận.Đã xác nhận mốc khởi công.
Hơn 68% san lấpSố liệu do Vinhomes Market công bố.Có ảnh toàn cảnh nhưng không kèm bảng khối lượng.Ghi là “theo chủ đầu tư”, không gọi là nghiệm thu.
Đường nội khuNguồn công bố 100% đường phục vụ bán hàng tại Vịnh Tiên và Vịnh Ngọc đã trải nhựa.Ảnh cho thấy một số tuyến đã có mặt đường, cây và đèn.Có bằng chứng hình thành cục bộ; không suy rộng toàn mạng lưới.
Nhà mẫu/công viên mẫuDự kiến hoàn tất tháng 8/2026.Nguồn tháng 6 mô tả đang hoàn thiện.Chưa gọi là hoàn thành trước khi kiểm tra lại sau mốc dự kiến.
Chứng nhận ISO 37122Lộ trình chứng nhận tạm thời trong năm 2026.Đã được trao ngày 05/08/2026.Đã xác nhận mốc tiêu chuẩn đô thị thông minh; không phải nghiệm thu xây dựng.
Ranh giới kết luận

Tiến độ xây dựng không thay thế pháp lý, quy hoạch hoặc điều kiện giao dịch

Một công trường hoạt động mạnh có thể là tín hiệu triển khai, nhưng không tự chứng minh quyền của người mua đối với một sản phẩm cụ thể.

Câu hỏiTiến độ có thể hỗ trợCần hồ sơ khác
Dự án đã khởi công chưa? — khi có nguồn sự kiện chính thức.Không cần thêm để xác nhận riêng mốc khởi công.
Hạng mục có hoạt động thi công không? — trong phạm vi ảnh và nguồn mô tả.Biên bản, nhật ký hoặc báo cáo kỹ thuật để xác nhận khối lượng/chất lượng.
Toàn dự án có đúng tiến độ không?Chưa đủ nếu không có kế hoạch gốc và thước đo đồng nhất.Tiến độ tổng thể được phê duyệt, mốc hợp đồng và báo cáo đối chiếu.
Sản phẩm đã đủ điều kiện bán?Không.Thông báo đủ điều kiện bán, hồ sơ dự án thành phần và hợp đồng.
Có thể bàn giao đúng hạn?Chỉ hỗ trợ đánh giá xu hướng.Cam kết hợp đồng, mốc bàn giao, nghiệm thu và thông báo chính thức.
Có bảo đảm tăng giá?Không.Giá vào, thanh khoản, dòng tiền, chi phí và kịch bản thị trường.

Tiến độ trong dự án

San lấp, nền, đường nội khu, nhà ở, tiện ích và các công trình nằm trong phạm vi dự án.

Hạ tầng kết nối bên ngoài

Cầu, đường sắt, đường vượt biển và các tuyến khu vực là dự án riêng. Trang không cộng tiến độ của chúng vào tỷ lệ hoàn thành Green Paradise.

Đi theo nhu cầu của bạn

Bạn đang kiểm tra tiến độ để ra quyết định nào?

Chọn đúng trạng thái để đi theo lộ trình ngắn nhất, thay vì đọc mọi dữ liệu theo cùng một cách.

Sổ nguồn và phương pháp

Mỗi nguồn được chấm theo vai trò, không chỉ theo độ nổi tiếng

Nguồn nhà nước mạnh cho mốc sự kiện và giám sát; nguồn chủ đầu tư mạnh cho cập nhật công trường nội bộ nhưng cần giữ rõ tính tự công bố.

Nguyên tắc xếp nguồn: A1 phù hợp để xác nhận sự kiện và hoạt động quản lý; A2 phù hợp để theo dõi dữ liệu công trường do chủ đầu tư nắm giữ. Cấp nguồn không phải đánh giá tốt/xấu về dự án.
A1 · Chính phủ
Khởi công dự án ngày 19/04/2025

Báo Điện tử Chính phủ · xác nhận sự kiện, quy mô và thành phần tham dự.

Xem nguồn ↗
A1 · Chính phủ
Khảo sát công trường ngày 08/11/2025

Chuyên trang TP.HCM của Báo Điện tử Chính phủ · ghi nhận đoàn khảo sát và yêu cầu đẩy nhanh tiến độ.

Xem nguồn ↗
A2 · Chủ đầu tư
Bản cập nhật tiến độ nội dung tháng 6/2026

Vinhomes Market · số liệu san lấp, đường, nhà ở, tiện ích và hình ảnh công trường. Trang hiển thị ngày đăng 22/04/2026.

Xem nguồn ↗
A2 · Vingroup
Chứng nhận Tạm thời ISO 37122 ngày 05/08/2026

Mốc chương trình đô thị thông minh; được tách khỏi tiến độ thi công vật lý.

Xem nguồn ↗
Mã hồ sơHSDT-GP-TD-001
Kiểm tra liên kết06/08/2026
Nguyên tắc hình ảnhTải trực tiếp từ nguồn, không cắt ghép
Giới hạn sử dụngKhông thay thế nghiệm thu, hợp đồng hoặc tư vấn pháp lý
Hồ sơ sống

Nhật ký cập nhật và thời gian của từng lớp dữ liệu

Trang phân biệt ngày sự kiện, ngày nguồn đăng, thời điểm nội dung mô tả và ngày Hồ Sơ Đô Thị kiểm tra.

Bản sẵn sàng công khai V1.1

Tối ưu hành trình đọc 30 giây, bổ sung lối đi theo nhu cầu, bộ lọc Tổng quan, số hạng mục đang hiển thị, mục lục mobile và xử lý ảnh nguồn lỗi.

Khởi tạo hồ sơ

Xây dựng Living Progress Dossier, bổ sung Progress Monitor, Evidence Gallery, Decision Center và sổ nguồn phân cấp.

Chuẩn hóa kết luận

Gắn nhãn “theo chủ đầu tư” cho tỷ lệ san lấp, đường nội khu và trạng thái công trình; không dùng ngôn ngữ “thần tốc” làm kết luận HSDT.

Mốc mới

Bổ sung Chứng nhận Tạm thời ISO 37122 ngày 05/08/2026 và tách mốc này khỏi tiến độ xây dựng vật lý.

Minh bạch ngày

Ghi rõ trang Vinhomes Market hiển thị ngày đăng 22/04/2026 nhưng tiêu đề và nội dung cập nhật cho tháng 6/2026.

Mã hồ sơ: HSDT-GP-TD-001Biên tập: Hồ Sơ Đô ThịTrạng thái: Đã đối chiếu nguồn công khaiLần kiểm tra gần nhất: 06/08/2026
Câu hỏi thường gặp

Những điểm dễ bị hiểu quá mức khi xem tiến độ

Green Paradise Cần Giờ đã khởi công chưa?

Có. Báo Điện tử Chính phủ và Tập đoàn Vingroup đều xác nhận dự án chính thức khởi công ngày 19/04/2025.

Tiến độ hiện tại được cập nhật đến ngày nào?

Trang được Hồ Sơ Đô Thị kiểm tra nguồn ngày 06/08/2026. Bộ dữ liệu công trường chi tiết gần nhất đang sử dụng là nội dung tháng 6/2026 của Vinhomes Market; mốc chính thức mới nhất là Chứng nhận Tạm thời ISO 37122 ngày 05/08/2026, nhưng đây không phải tiến độ xây dựng.

Hơn 68% có phải tỷ lệ hoàn thành toàn dự án không?

Không. Con số này được nguồn Vinhomes Market mô tả là khối lượng san lấp toàn dự án. Nó không đại diện cho tỷ lệ hoàn thành nhà ở, tiện ích, hạ tầng kỹ thuật hoặc toàn bộ dự án.

Có thể kết luận dự án đúng tiến độ từ các hình ảnh không?

Không nên. Để kết luận đúng hoặc chậm cần có kế hoạch gốc, phạm vi đo lường, mốc thời gian và bằng chứng hiện trạng tương ứng. Ảnh chỉ hỗ trợ xác nhận hoạt động hoặc trạng thái nhìn thấy tại thời điểm nguồn công bố.

Hình ảnh trên trang có phải do Hồ Sơ Đô Thị chụp không?

Không. Ảnh được tải trực tiếp từ máy chủ Vinhomes Market và luôn đi kèm liên kết bài nguồn. Hồ Sơ Đô Thị không cắt ghép hoặc dùng ảnh AI thay cho bằng chứng tiến độ.

Tiến độ xây dựng có đồng nghĩa sản phẩm đủ điều kiện bán không?

Không. Điều kiện bán phải được kiểm tra trong hồ sơ pháp lý của đúng dự án thành phần và sản phẩm cụ thể.

Tiến độ cầu, đường sắt hoặc đường vượt biển có phải tiến độ Green Paradise không?

Không. Đây là các dự án hạ tầng kết nối riêng. Chúng có thể ảnh hưởng khả năng tiếp cận khu vực nhưng không được cộng vào tỷ lệ hoàn thành của Green Paradise.
